經濟日報 記者江睿智/彰化報導
彰化外海可說是我離岸風電大本營,為友善環境,台電在彰化規劃北、南兩側廊道,供業者併網;但所有開發商都選擇北側上岸,台電估計,至2025年時北側廊道併聯容量將只剩400MW(百萬瓦),不樂見併聯點太過集中。
據了解,業者都選北側廊道,主要是北側上岸點位在彰濱工業區,南側上岸點在芳苑鄉,附近仍有漁民、住戶,從北側上岸似乎較為單純。但台電規劃北側廊道併聯容量2025年有4.5GW(10億瓦),若業者全都從北側廊道上岸,估計屆時只剩400MW併聯容量,換言之,屆時會用罄。目前所有業者都選北側上岸,但經濟部指示台電要規劃北側及南側廊道併聯工程,台電規劃2025年在南側預備2GW併聯容量,可能將供第三階段區塊開發。

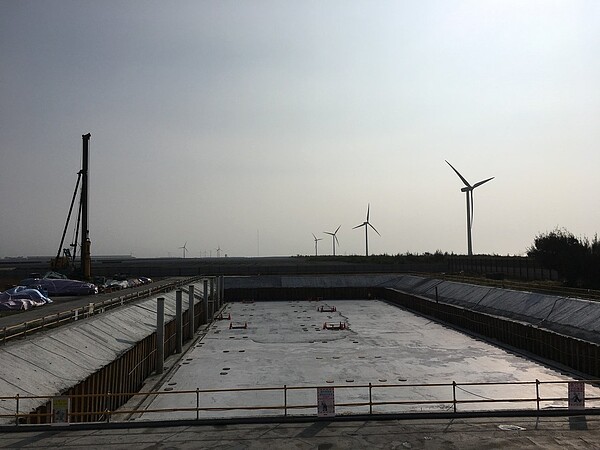

彰化外海離岸風電業者都選擇從北側上岸,為使風電併入電網,台電在彰濱工業區興建彰一開閉所,於今年5月動工。圖/記者江睿智攝
