南台灣砂石短缺危機 衝擊前瞻建設

#砂石 #工程 #地方 #前瞻計畫

工商時報 記者呂雪彗/台北報導

南部預拌混凝土廠因空污等5大因素致砂石嚴重短缺,不但調漲價格1~2成,甚至傳出前瞻計畫30件工程流標。知情官員說,南部砂石107年12月比106年同期料源減少200多萬噸、約減1成5,但民間投資至108年5月之前都是大量需求期,一旦調度不過來,恐衝擊台積電、華邦電等半導體產業及前瞻建設大投資。

南部砂石供需失衡,營建業界齊喊要求政府儘速解決供料問題。據悉,兼行政院政委吳澤成4日邀集各部會及產業公會開會檢討,將採取多管齊下措施,協助解決砂石供需問題。

南部預拌混凝土廠因空污等5大因素致砂石嚴重短缺,不但調漲價格1~2成,甚至傳出前瞻計畫30件工程流標。(廖志晃攝)

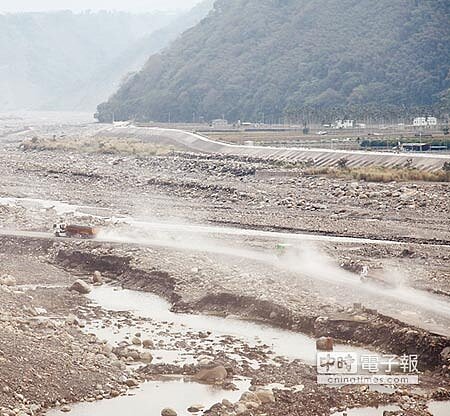

砂石車揚起沙塵,汙染空氣,環保局列為稽查重點。(廖志晃攝)

據相關單位報告,南部砂石供需失衡原因有五:

一、疏浚作業遲延:去(107)年高屏溪流域疏濬量較前(106)年同期減少194萬公噸,標售價上揚達每公噸16元,主要因為屏東縣府疏濬作業延遲1~2個月。

二、砂石需求增加:台積電台南園區新建、鐵改局工程、南部豪雨後道路工程整護等標案陸續發包,需求量大幅增加。

三、老舊砂石車汰除:空汙法去年8月3日上路,14年以上老舊車輛需汰換者眾,影響運能。

四、固定污染源空污費暨排放量申報:去年7月1日起,環保署對固定污染源的懸浮微粒開徵空氣污染防制費,砂石業者首當其衝。

五、預期心理惜售:12月市場價格已調漲15%以上,後續市場觀望氣氛濃厚。

官員透露,南部砂石業者都抱怨,空污政策汰換舊車,車次少致人力成本每噸增70元;固定污染防制費開徵致每噸增加成本20元,光這二項每噸增加90元成本,目前砂石業每噸廠交價300元,較之前明顯上漲。

官員表示,南部可供應量大於需求量,目前年需求量約1,700萬公噸,生產量加庫存量逾2,500萬公噸,但業者看好未來價漲惜售囤積,導致短期嚴重缺貨。

營造公會告訴政府各部門,目前是預拌混凝土業找不到砂石,無法出貨給營造廠,營造廠缺乏水泥可灌漿,形成產業鏈上的缺貨,對台積電台南園區3奈米製程建廠有不小衝擊。

吳澤成要求屏東縣府要在15日起出料投入市場,並且由水利署專案督促屏東縣府處理高屏溪流域疏濬砂石作業。也要求經濟部礦務局,確實掌握全國砂石整體供需情形,包括對電子業科技廠房工程等大型個案需求進行了解,並將推動陸上土石採取作為未來備用料源,以確保砂石穩定供應。

  • 到Google新聞追蹤好房網News!

  • 脆起來!加入好房網News的Threads

呂雪彗/台北報導

熱銷建案&網友看屋心得



好房網不只有新聞,還能找優質宅

好房網News粉絲團

成為好房網Line好友

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

頭版 總覽 圖輯 名家 專題 土壤液化 好房網TV 樂生活
