人氣 33

台電與新北完成行政調解 核二廠乾貯設施有望解套

#地方 #新北 #台電 #核二廠 #乾貯設施 #新聞
經濟日報記者江睿智、劉懿萱/台北報導

核二廠室外乾貯設施興建有望邁進一大步。台電董事長曾文生日前透露,核二廠乾貯設施已與新北市完成行政調解。據了解,台電亦已將核二廠乾貯設施水保計畫送新北市審查,如果順利,核二乾貯設施有望解套。

新北農業局說,台電已提送核二水保計畫,10日已由經濟部核轉新北市府,依法院調解結果,市府將在六周內完成核備作業。

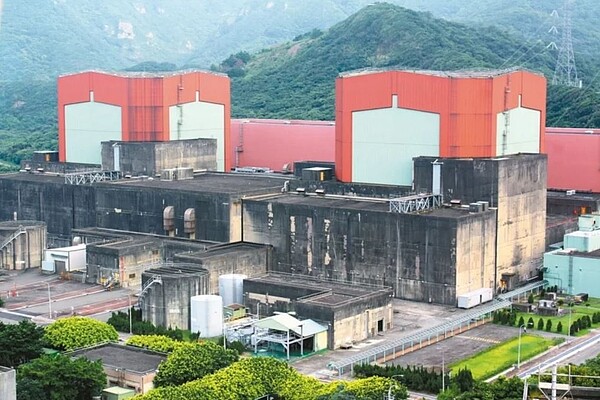

核二廠室外乾貯設施興建有望邁進一大步。圖為核二廠一號機(右)、二號機(左)外觀。 圖/聯合報系資料照
核二廠室外乾貯設施興建有望邁進一大步。圖為核二廠一號機(右)、二號機(左)外觀。 圖/聯合報系資料照

朝野針對核電延役仍在角力,無論最後結果是延役或除役,興建乾貯設施是高階核廢料處理的重要路徑。因為北部亟缺電廠,核二延役亦被納入考量,雖然台電與新北市府就核二廠乾貯設施達成協議,核二廠仍處在延役與除役的十字路。

立法院教育及文化委員會日前排審核管法修正草案,但由於朝野缺乏共識,修法留待下會期再戰。按目前法規,核二仍朝除役方向前進。

儘管核電是否延役尚無定見,但核二廠被外界認為最有機會「起死回生」,若其室外乾貯完工,重啟核二的障礙又再少一項。

據核安會資料,核一、二廠用過燃料池已近貯滿,核三廠用電燃料池儲存空間有限,僅可供運轉四年多。無論是除役或延役,乾式貯存設施都必須興建啟用,才能接續相關作業。

核一、二廠乾貯設施興建長達11年未解,直至近期相繼解套。

據了解,核一廠已開始水土保持改善工程,並於取得新北市核發完工證明後得以進行熱測試,熱測試開始後四至六個月內,須經核安會審核通過,才會核發運轉執照。簡言之,最快2025年啟用。

核二乾貯則有「水保開工期限展延」、「水保完工期限展延」、「水保申報開工」等三項訴訟案於法院審理,近期台電、新北市完成調解。

接下來只要新北市核定水保計畫即可興建,預估興建完成、經核安會審查確認安全後,才會核發運轉執照,推估要三年左右才可運轉。

簡言之,核二廠若要延役啟用,最快三年後;另,核二停機較久,安全檢查也要費較多時間。

核一、核二廠室外乾貯設施興建獲得解決後,針對高階核廢處理,下一步是要興建室內乾貯設施,行政院已核定台電室內乾貯設施興建計畫,依台電推估,發包後、興建、再取得核安會運轉執照,估計要七年。


經濟日報 記者江睿智、劉懿萱/台北報導

熱銷建案&網友看屋心得



好房網不只有新聞,還能找優質宅

好房網News粉絲團

成為好房網Line好友

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

頭版 總覽 圖輯 名家 專題 土壤液化 好房網TV 樂生活
