中國時報記者柯宗緯、潘虹恩/綜合報導

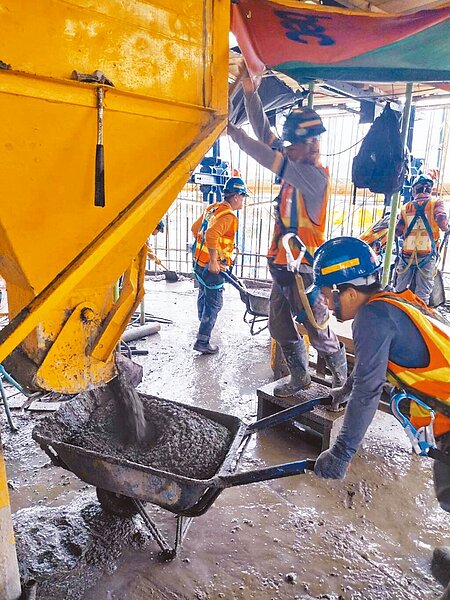

高雄興達電廠3部燃氣機組更新計畫,2020年開工後進度慢半拍。知情人士爆料,台電官網指工程進度截至今年7月底落後0.01%,是嚴重美化,一號機更新進度實則落後39.69%,明年2月底商轉確定跳票。台電坦言,受疫情、缺工、缺料、地質等衝擊,最快2024年8月31日接受調度供電。
台電為達到「2025天然氣發電占比達50%」目標,砸1000億添購5部燃氣機組,總裝置容量達650萬瓩,占全國用電量16%以上,有3部在高雄興達電廠(390萬瓩)、2部在台中火力發電廠。
爆料者指出,台電核火工處南部施工處長黃啟祥欺上瞞下,曾向台電高層浮報進度超前,但至8月底內部資料顯示工程已落後逾30%,主因是工程顧問公司對工程基地、位於興達電廠東南側永安鹽灘地的地質改良評估錯誤所致,另因缺工緊急找移工協助,但施工品質堪慮。
台電今年1月對外宣稱「第一機組預計今年3月31日受電,明年2月29日商轉」,爆料者痛斥根本不可能,目前連受電都沒有,推估工程會一再展延,最快明年中旬後商轉。
黃啟祥澄清,興達計畫遭遇不可抗力困難,才嚴重影響施工進度,每周開會要求統包商奇異、中鼎公司增加人力及延長工時、優化工序等,滾動更新進度,絕無隱瞞。
他進一步指出,爆料者稱進度落後39.69%是指一號機;興達燃氣更新改建計畫包含主發電設備統包工程、抽水機房暨冷卻循環水工程、天然氣管線輸送統工程、輸變電工程、開關場土建及機電等工程,截至8月底整體進度為66.89%,落後0.01%。
為何一號機進度嚴重落後?黃啟祥說,疫情期間勞工確診無法上工,加上俄烏戰爭、蘇伊士運河阻塞事件,影響全球原物料供應及價格大漲。台電已調整期程,一號機商轉延至明年10月31日。
黃啟祥說,3部燃氣機組已加緊趕工,也向勞動部申請953名移工,計畫再申請400名移工,台電會嚴格監督,不會把責任都丟給統包廠商。
另有2部燃氣機組設在台中火力發電廠,進度也延宕。台電說,因物料飆漲、通膨貶值,工班常因外面待遇較好而延誤進場施作,導致工序銜接不順、調度困難,核火工處中部工程處為此專案申請引進移工,避免影響進度。台電強調,台中電廠興建2部燃氣複循環機組,一、二號機商轉預定期程皆為2026年3月31日,總進度約32%,與預定進度相同。
