聯合報 記者董俞佳、魏翊庭/連線報導

走過四十年,台灣第一座核能發電廠機組、核一廠一號機後天除役,原能會昨指出,新北市府遲未核發乾貯設施水保完工證明,沒有證明就無法進行第一階段除役,呼籲新北市府,要整體考量、積極面對問題。

新北市府發言人張其強回應,請相關單位在核電議題上不要本末倒置,經濟部應盡快確認最終處置場,不要在「暫存」上做文章。新北市府「絕不會也永遠不會」讓核廢料永久儲放在新北市。

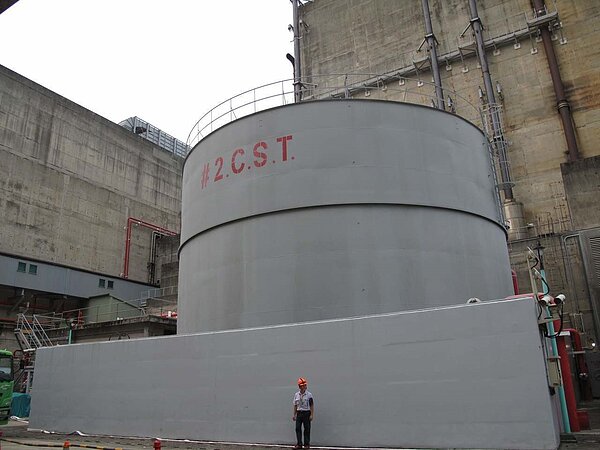

地方對核一廠延役阻力仍強,核廢乾貯場水土保持申請也恐難過關。記者林良齊/攝影地方對核一廠延役阻力仍強,核廢乾貯場水土保持申請也恐難過關。記者林良齊/攝影

原能會副主委邱賜聰表示,除役準備工作已陸續進行,目前第一期的乾貯設施已蓋好,但新北市府遲未核發水保設施完工證明,造成核一用過核燃料棒仍在反應爐內無法退出,這代表即使除役,系統也要維持設備可用狀態,若遲不核發,將影響除役期程。

邱賜聰表示,已多次發文給新北市府表達這個議題的迫切性,但新北市府態度仍未轉變。據了解,新北市府因台電乾貯水保設施,沒有按圖施工,因此拒發證明。



  • 到Google新聞追蹤好房網News!

  • 脆起來!加入好房網News的Threads

聯合報 記者董俞佳、魏翊庭/連線報導
