大潭8號機 拚7月部分發電

#台電 #地方 #發電 #大潭8號機
工商時報記者馮建棨/台北報導

台電桃園大潭8號機原定今年夏天要投入發電,承擔夏季備轉容量率約2.5%的容量,但遲遲未開始進行測試,引發外界擔憂夏季出現供電缺口,如今因產業用電大減,才驚險過關。

原先台電規劃大潭電廠8號機及9號機分別在今年及明年夏天用電尖峰前(7月中下旬至8月上旬)投入發電,預計兩部機組有112萬瓩,相當於一部機組等於備轉容量率2.5%,要作為今年及明年的供電救援投手,且在供電穩定的情況下,讓7號機暫時停機,進行單循環機組改建為複循環機組。

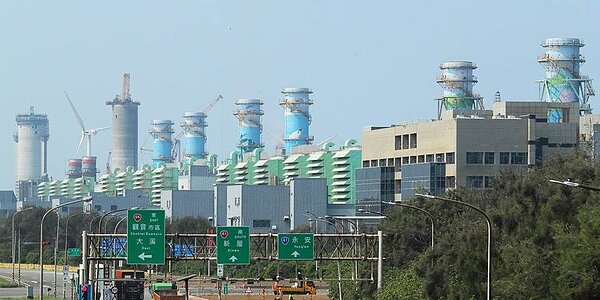

大潭電廠8號機目標6月底前併聯,7月部分先發電。圖/本報資料照片
大潭電廠8號機目標6月底前併聯,7月部分先發電。圖/本報資料照片
不過8號機從去年底要開始投入併聯,一路延至4月、5月到現在6月中下旬都還未點火測試,且測試到實際取得電業執照又需一段時間,讓外界擔憂供電狀況。知情人士透露,承包興建的公司狀況多,多項工程在設計及連接上甚至出現落差,加上前一陣子梅雨不斷,廠房屋頂防水未完成,造成廠房內多處淹水,原先要開始測試的排程不斷延後。

台電發言人吳進忠表示,預計端午連假期間進行測試,目標6月底前併聯,確保7月能讓8號機部分先發電,至於複循環鍋爐等完整發電,還需時間調整測試。

官員透露,今年前五個月用電狀況較去年同期減少,供電壓力較往年小,雖然大潭8號機無法照原定計畫發電,但應可趕在用電尖峰前投入發電行列。
