人氣 273

大潭8延5月26日點火 專家:夏季恐分區限電

#地方 #大潭電廠 #點火 #限電
中國時報記者王玉樹/台北報導

核二廠停機除役,經濟部要用大潭電廠新8號機頂替,但該機從最早預定3月底點火,延到4月,現在最新傳出要到5月26日才點火,等於將延後2個月。專家直指中間要測試,等併聯滿載發電恐趕不上7、8月夏季用電高峰,萬一機組有狀況恐「輪流分區限電」。對此台電說點火日期是否改變還要確認,但即使延到5月底,也有配套措施。

核二廠執政黨不予延役,近百萬瓩2號機3月中停機,當時經濟部長王美花親上火線,說會以新增通霄小型機組及大潭8號機接替,保證到夏天夜尖峰備轉率都不低於7%。

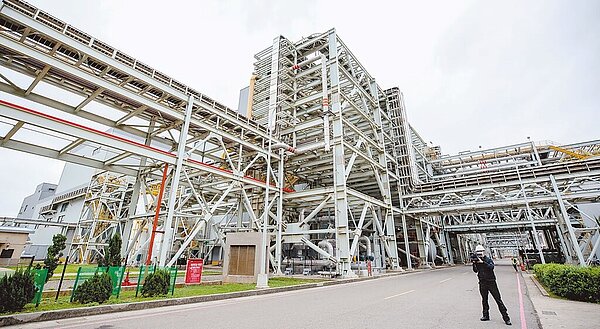

大潭電廠新8號機再延到5月26日才點火,專家直指等到併聯滿載發電恐趕不上7、8月夏季用電高峰,萬一機組有狀況恐「輪流分區限電」。圖為「大潭電廠」。(總統府提供)
大潭電廠新8號機再延到5月26日才點火,專家直指等到併聯滿載發電恐趕不上7、8月夏季用電高峰,萬一機組有狀況恐「輪流分區限電」。圖為「大潭電廠」。(總統府提供)
但是這個保證在上周4月6日就破功,當天晚上近7點,用電量3005萬瓩,夜尖峰備轉容量率卻僅剩6%,差一點進入「供電警戒」,當場讓王美花的「保7」跳票,而此時還未進入5月後夏季用電高峰。

至於112萬瓩的大潭8號,最早表定2022年6月底商轉,後來推遲,今年初台電表示3月底可以點火,結果又修正到4月底。現在內部傳出最新訊息,台電代董事長曾文生已暫定5月26日要點火。

但是火力機組點火後,要經過一連串測試、清管工作,通常到正式滿載接受調度至少還要2個月,穩定發電約3個月。清大工程與系統科學系教授葉宗洸直指,8號機如5月底點火,可能到7月、8月都來不及商轉調度,到時沒有核二,怎麼撐過夏天用電高峰?加上缺水水力發電不足,屆時只要有機組故障,「可能就得實施輪流分區限電!」

對於大潭8延期5月底點火,台電發言人吳進忠說尚未收到最新更正指示,但即使到7月底無法滿載發電,因8號機屬於「2對1」複循環燃氣機組,可以一台接一台上去,中間測試期會要求全部放到夜尖峰時段做,讓測試電力可以進到電網內。加上抽蓄水力、需量反應調度,供電應可以確保。

另外,在全球終端需求低迷造成出口衰退下,吳進忠指出,今年前3個月供電量負成長約3.5%,整體日夜尖峰用電成長都不如原先預測。等到5月會提出下半年用電負載檢討,到時會有今年最新用電成長預測。

至於4月6日備轉率跌到6%,他解釋當日是因民營電廠豐德管線施工未完成關係,少掉90萬瓩電力,目前已經回歸。
王玉樹∕台北報導

熱銷建案&網友看屋心得



好房網不只有新聞,還能找優質宅

好房網News粉絲團

成為好房網Line好友

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

頭版 總覽 圖輯 名家 專題 土壤液化 好房網TV 樂生活
