人氣 7737

核四追加預算 後年起分批編列

#台電 #預算 #核四 #政策 #完工期限

記者王茂臻/台北報導

台電董事長黃重球昨天說,核四廠興建一定會確保核能安全,今年六月將提出核四廠興建最後一次追加預算金額及完工期限。

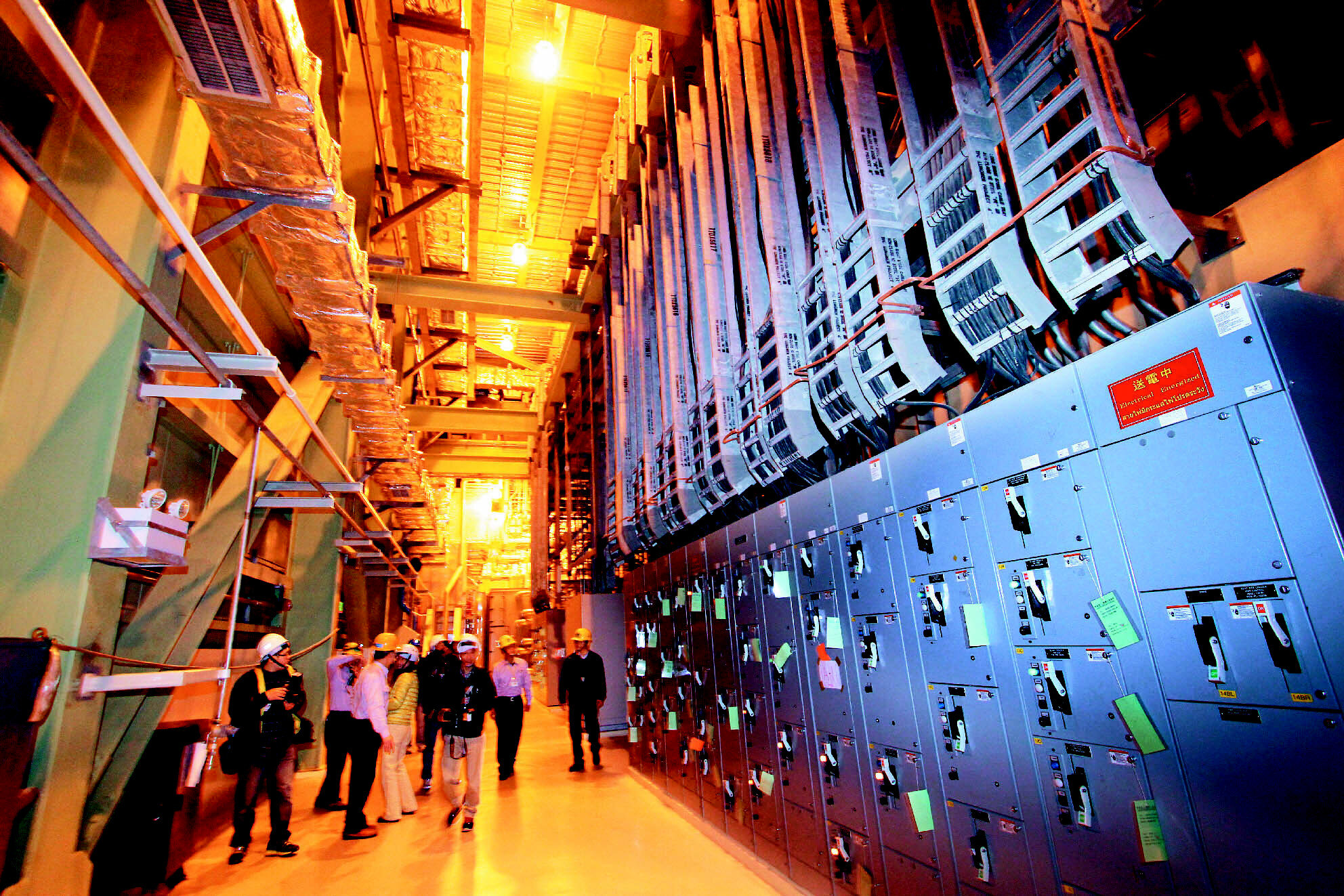

核四商轉進入攤牌時刻,台電六月將提出核四完工期限與追加預算金額。 (圖/聯合資料照片)

台電內部評估,核四追加預算最高不會超過四百六十二億元,總建設經費控制在三千三百億元以內,將分批編列在民國一○四年以後的台電預算中。

核四商轉進入攤牌時刻,是新內閣與新任經濟部長張家祝面臨的首要課題。黃重球在大年初一赴核四視察,凸顯核四對新閣與台電的重要性。

黃重球昨天重申,核四一定會經過第三方團體評估認可,再由主管機關審核通過後,才會放置燃料棒。台電評估,若核四廠一號機通過第三方評估與政府同意,明年上半年即可裝填燃料展開測試。

台電表示,核四追加預算一旦拍板,會分批編列在民國一○四年以後的台電預算中。在立法院審查核四最後一次追加預算金額前,核四廠一號機就可能已完成燃料裝填。換言之,不論立法院同不同意核四追加預算,一旦核四廠一號機裝填燃料,就代表核四一定會邁向商轉。

核四之前已經四度追加預算,目前的興建總預算是二千八百卅八億元。根據台電內部評估,第五次追加預算後,核四總建設經費一定會破三千億元。

  • 到Google新聞追蹤好房網News!

  • 脆起來!加入好房網News的Threads

記者王茂臻/台北報導

熱銷建案&網友看屋心得



好房網不只有新聞,還能找優質宅

好房網News粉絲團

成為好房網Line好友

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

頭版 總覽 圖輯 名家 專題 土壤液化 好房網TV 樂生活
