協和電廠改建環評過關 北東電網供電缺口仍大

#台電 #基隆 #環評 #改建 #天然氣 #地方政府 #政策 #挑戰 #地方 #董事長 #成長 #天然氣接收站 #夏天 #供電 #環評大會 #東電 #政務次長 #和平電廠 #協和電廠 #機組 #電網 #300萬 #曾文生 #燃氣機組 #環境部
工商時報記者黃有容/台北報導

基隆協和電廠更新改建計畫26日終於通過環評大會。台電董事長曾文生於環評通過後表示,協和電廠規劃改建兩部燃氣機組,第一部預估最快2032年夏天前上線,第二部機組恐到2035年後才有機會上線。但北東電網的挑戰仍在,台電估算,2032年仍將有超過300萬瓩的供電缺口。

基隆協和電廠更新改建計畫自2017年底送件,最初規劃2025年就能商轉,沒想到環評程序走了七年,曾文生說,他2018年4月到經濟部任職政務次長,如今「從主管機關轉為開發單位」,才終於看到該案通過環評。
基隆協和電廠轉型為天然氣電廠,並填海造陸興建第四天然氣接收站,環境部將於26日召開環評大會,針對四接案進行審查。圖/中時報系資料照

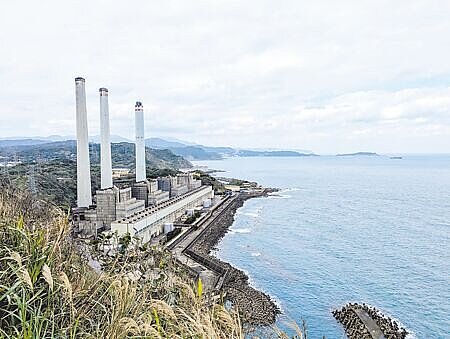

台電有意將基隆協和電廠轉型為天然氣電廠,並填海造陸興建第四天然氣接收站,環境部將於26日召開環評大會,針對四接案進行審查。(張志康攝)
協和「以氣換油」後,將有兩台容量約130萬瓩燃氣機組上線,台電預估,第一部燃氣機組若順利,可在2032年夏天以前上線。不過台電也表示,後續還要做環評報告修正和定稿版,經委員備查後才算正式通過環評。台電方面要申請電業籌設許可和施工許可;工程推進方面要招標填海造陸的海事與機組興建工程。台電指出,政府採購需要時間外,也受地方政府審核時間影響。

台電總經理王耀庭指出,北東電網總需求量為600萬瓩,和平電廠供電量130萬瓩,北東電網至2032年粗估年用電量成長3%、每年增18萬瓩,亦即在2032年協和第一部燃氣機組上線後,仍有超過300萬瓩供電缺口。

北東電網緊澀,使協和電廠改建進程挑戰重重,主因三、四號舊機組何時能拆除、改建第二部燃氣機組,看北東電網成長速度。曾文生說,如果地方負載成長速度快,協和身為緊備機組維持的壓力就大,若有替代能源、調節機制先出現,就可提前拆除。

曾文生形容,協和未來是「穿半邊衣服改半邊衣服」,台電同時在調度和儲能方面想方設法、進行電力設備投資等,達到舒緩供電緊澀效果。他表示,全台電網主要面對夜尖峰調度壓力,但北東電網考驗反而在夏季日尖峰,因此需「用時間換供電」。

原文出處 【協和電廠改建環評過關 北東電網供電缺口仍大】
  • 到Google新聞追蹤好房網News!

  • 脆起來!加入好房網News的Threads

黃有容∕台北報導

熱銷建案&網友看屋心得



好房網不只有新聞,還能找優質宅

好房網News粉絲團

成為好房網Line好友

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

頭版 總覽 圖輯 名家 專題 土壤液化 好房網TV 樂生活
