台電喊話 三接不過 衝擊供電穩定度

#政策 #台電 #用電 #環團 #藻礁 #遷移
工商時報記者馮建棨/台北報導

環保團體提出為了保護藻礁,中油天然氣第三接收站應該遷移的主張。

台電發言人張廷抒10日表示,三接如果不過,會造成大潭電廠7、8、9號機等新機組氣源不足,現在的再外推方案雖延後2.5年,仍可靠調度來度過空窗期,若要遷移至台北港,預估期程需延後11年,將對供電穩定度產生極大的衝擊。

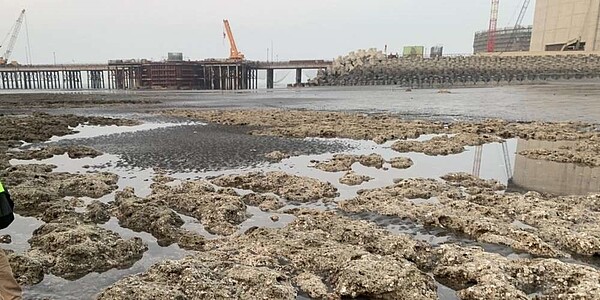

環保團體提出為了保護藻礁,中油天然氣第三接收站應該遷移的主張。圖/中時報系資料照片
環保團體提出為了保護藻礁,中油天然氣第三接收站應該遷移的主張。圖/中時報系資料照片



近年台灣用電持續成長,據能源局最新公布的「108~109年度全國電力資源供需報告」內容顯示,未來幾年平均用電成長預估2.5%,尖峰用電成長2.3%,台電做好電源開發計畫,預計從2021年起的十年內,每年都會有新機組投入發電。

張廷抒說,2021年起有多部新機組上線,包含2021年民營嘉惠電廠2號機,2022年有大潭電廠8號機,2023年大潭電廠9號及興達電廠新1號機,2024年有興達電廠新2號機、大潭電廠7號機複循環改裝、興達電廠3號機與台中電廠新1號機,2026年則有台中電廠新2號機,2027年協和電廠新1號機等。未來還有多部新機組規劃建設,預計2025年能源轉型目標,能如期達成。

「2025年增氣、減煤、展綠、非核等目標可以達成,且能有穩定供電。」張挺抒說,台電希望電源開發計畫能如期如質上線,若受到外界一些非經濟因素的干擾,讓計畫出現阻礙,將間接造成時程延後,供電穩定度就會下降。

張廷抒強調,現在眼前最大的問題,就是三接。本來依三接既有的計畫,2022年底就要完工供氣,現在因最新的再外推方案,已讓工程展延2.5年,要到2025年才會完工,會影響發電和供電穩定,如果三接計畫終止或不做,甚至還要遷移,那後果將會更慘。

至於外界傳出希望讓三接搬遷到台北港的聲音,張廷抒回應說,依評估,此做法將使整體工程延宕11年,這個供氣空窗期要如何度過,台電無法解決,希望三接能準時完工,才能讓供電期程順利上線。

值得注意的是,天然氣具有低汙染、高效率等好處。

張廷抒說,2021年聯合國氣候大會cop26各國已承諾,將於2050達到淨零碳排,未來30年,各國都會進行能源轉型。因此,未來十年台灣供電會致力於降低碳排,最主要就是依靠天然氣與再生能源,這兩塊占比,在2025年就會超過70%,且天然氣污染少,每發一度電,相較於燃煤來說,碳排放可以減少1∕2,空污排放更可減少2∕3,對於未來環境會更友善。
馮建棨∕台北報導
