人氣 122386

八德路 潛盾機卡地底一年多

#交通 #八德路 #台電 #潛盾機

聯合報 記者邱瓊玉/台北報導

北市光復北路、八德路口在去年4月底,因台電公司進行電源線路潛盾洞道工程失誤,導致路面坍塌,封路搶修,但如今卻爆出北市府遲未審核交維計畫,導致事隔一年多,潛盾機卻還深埋在地底無法復舊,遭市議員痛批根本就是置民眾於險地。

對此,北市府交通局表示,因工區範圍影響很大,需要施工單位提出更精細的交通維持計畫,絕非刻意拖延。

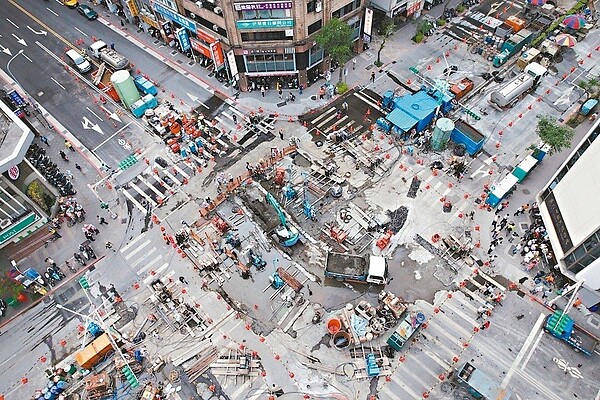

北市光復北路、八德路口去年4月底因台電公司進行電源線路潛盾洞道工程失誤,導致路面坍塌。如今卻爆出潛盾機還深埋在地底。 圖/聯合報系資料照片北市光復北路、八德路口去年4月底因台電公司進行電源線路潛盾洞道工程失誤,導致路面坍塌。如今卻爆出潛盾機還深埋在地底。 圖/聯合報系資料照片

台電去年4月施作松湖變電所及大安變電所的電源線路洞道地下工程,不料在光復北路、八德路口發生意外,導致路面塌陷,造價2億元的潛盾機也因此深埋在地底45公尺處。

市議員簡舒培昨天質詢指出,當初為了避免地層持續下陷,緊急用灌漿方式穩定,不過這是暫時狀態,仍有潛在風險,因此台電今年2月把復舊、交通維持計畫送到北市府,工務局同意復舊計畫,交通局卻以交維計畫不夠完備退回,導致復舊工程最快要等到明年才能動工。

檢視台電的復舊計畫,工期長達623個日曆天,包括八德路三段、四段都在內,還會占用1至2個車道,社教館前人行道50個停車格將全數取消,公車站牌也會遷移。

簡舒培質疑,是不是因為適逢選舉年,擔憂復舊工程啟動後會造成交通衝擊,引發民怨,連帶影響選情,所以才會刻意卡住交維計畫?工務局曾直言潛盾機深埋地底是隱憂,未來可能因機具過重致再次塌陷,難道不是一顆「未爆彈」?

對此,工務局長彭振聲表示,持續觀測並未發現下陷風險。交通局則說,因工區範圍影響很大,涉及很多單位,需要提出更精細的計畫,因此才退回補件,非刻意刁難,預計今天開會審議台電重送的交維計畫。



聯合報 記者邱瓊玉/台北報導

熱銷建案&網友看屋心得



好房網不只有新聞,還能找優質宅

好房網News粉絲團

成為好房網Line好友

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

頭版 總覽 圖輯 名家 專題 土壤液化 好房網TV 樂生活
