李嘉誠龜速開發 遭批囤地

#多空 #開發 #土地 #李嘉誠 #升值 #囤地

記者邱莞仁/綜合報導

因完成地產項目的1%需4年時間,開發過於龜速的華人首富李嘉誠旗下的和記黃埔、長江實業,遭大陸輿論批評它的「囤地」其實是坐待土地升值。

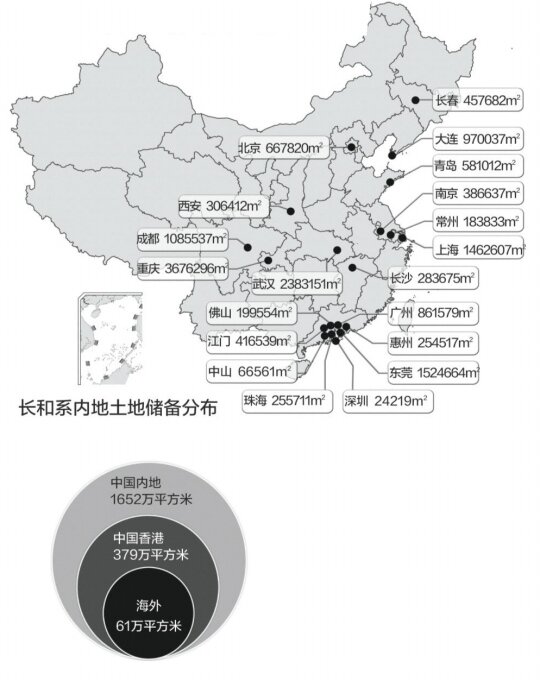

李嘉誠長和系內地儲地。(截自新浪新聞網)

李嘉誠長和系內地儲地。(截自新浪新聞網)

據中國廣播網報導,近年來,李嘉誠旗下「長和系」的囤地情況受到媒體廣泛關注。有的項目開工近10年,仍然未見動靜,多個項目被指開發4年,僅完成1%。

從和記黃埔上半年財報發現,原定在2004年11月開工的北京十三陵附近的「皇家別墅」北新嘉園項目,至今仍未有開工動靜,完工時間被推至2019年。

另外,上海方面,長江實業與和記黃埔聯合獲得上海浦東新區世紀大道2-4地段世紀匯項目,該項目佔地5萬多平方公尺,總投資額達47億元人民幣(下同),但是直到拿地6年後的2011年3月18日才開工,2015年才能完成該項目的17%。

相同的情況也出現在廣東。位於珠海淇澳島的柏濤灣建案簽訂時間為2005年9月26日,但今日僅完成了1%的開發。此外,位於惠州大亞灣澳頭住宅項目、中山翠湖住宅項目等,目前都僅完成了1%。

據中國地產網估算,按照2013年已確認銷售的均價保守估算,和記黃埔手頭握有的土地,未來可能賣出的房價已經是原有地價5倍多。

對於「長和系」的龜速開發模式,上海易居房地產研究院副院長楊紅旭認為,開發速度慢未必就是開發商囤地,有可能涉及到動拆遷和政府修改城市規劃的因素,但「長和系」這些項目的工程進度明顯慢於其他企業,有囤地嫌疑。

楊紅旭分析,先拿地、等待土地升值或周邊配套齊全以後再開發,是香港企業慣用模式。他表示,「過去10年是中國房市的黃金十年,但近年來土地價格漲幅趨緩,這種靠土地增值的模式將不再具有可操作性。」
