三接再外推1月12日環差 目標4月動工

#環境 #公投 #天然氣 #政策 #接收站
中國時報記者王玉樹/台北報導

公投之後,第三天然氣接收站(三接)將進入下一道關卡。下周三(12日)三接「再外推方案」,就要進行環境影響差異分析(環差)專案小組第二次會議,中油目前全力備戰中。盼能一舉通過轉送環評大會,目標4月開始進行再外推案工程。

三接工程目前已完成超過三分之一,陸上的儲氣槽、汽化區目前正在施工,槽體部分完成8成。但是再外推案再延伸455公尺,離岸1.2公里工程,目前要等待環評通過,才能施工。

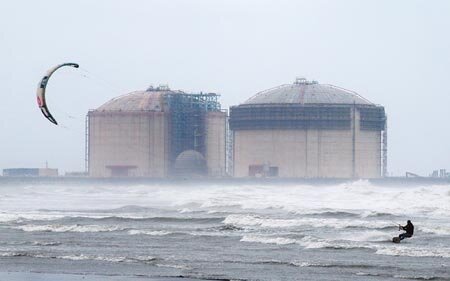

三接「再外推方案」12日就要進行環差專案小組第二次會議,中油全力備戰。圖為三接興建中的兩座儲氣槽。圖/中時電子報
三接「再外推方案」12日就要進行環差專案小組第二次會議,中油全力備戰。圖為三接興建中的兩座儲氣槽。(本報資料照片)

中油代董事長李順欽說,下周三環差審查會,公司目前全力準備中。雖然早有進行,但還是希望做到精益求精。通過後要走環評大會,能順利通過,等3月完成其他證件取得,4月就可以展開外推工作。

中油表示,再外推部分有棧橋、工業港、防波堤要施作,等於環評好了,海陸兩部分都可同時施工。比較困難的就是因為外推更深入外海,工業港的量體也擴增,難度較過去增加。

不過只要環評通過,中油加緊趕工,可在2025年完成大部分主體,6月先開始供氣大潭電廠,未來全年目標300萬噸天然氣。
