聯合報記者游明煌、施鴻基/新北報導

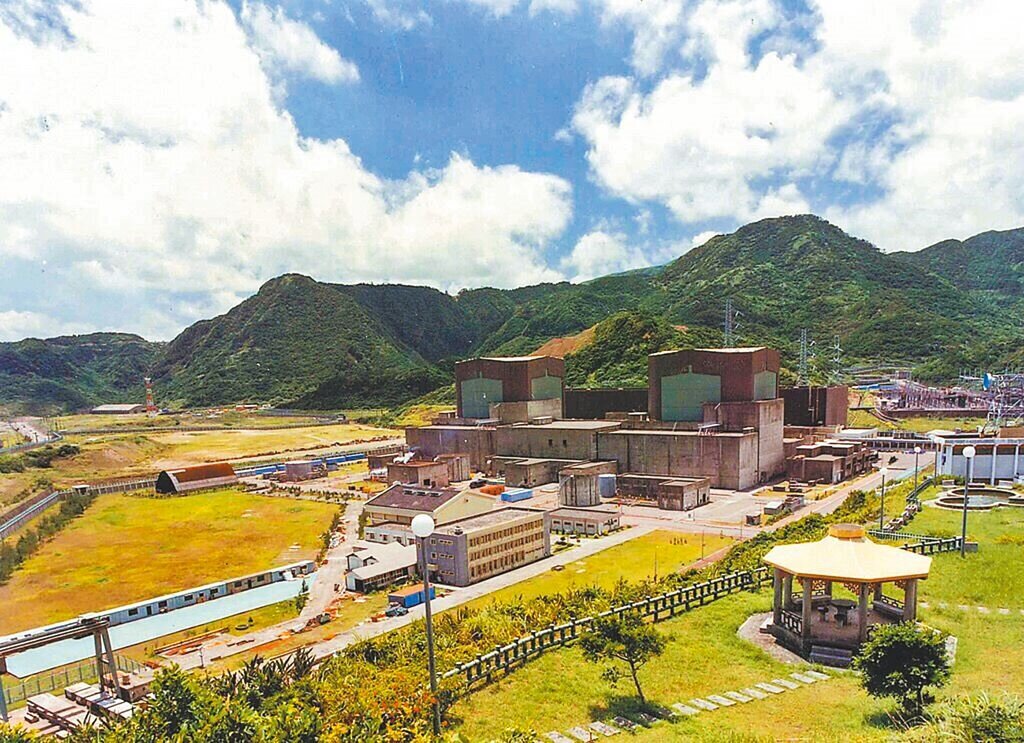

台電核二廠2號機明年3月屆期,規畫機組分4階段除役,25年內完成。新北市核能安全監督委員會表示,在地將先成立除役監督委員會和核安會雙重監督,確保各期程確實到位,但目前台電尚未承諾不把新北做為核廢最終貯置場,無論台電或中央迄今無人承諾,令人憂心。
台電核二廠前天傍晚在北部展示館前廣場辦夏日音樂會,邀請萬里、金山區老人會百餘名長者參與,配合劇團演出,說明除役計畫,要鄉親放心。期程包括停機過渡期8年、除役拆廠12年、廠址最終狀態偵測3年、廠址復原2年。
核二廠廠長林志保表示,核二廠2號機明年3月中屆期,機組將陸續除役。核二廠指出,為因應除役工作,台電公司目前正在推動用過燃料乾式貯存計畫,這項技術專業、成熟又安全,是全世界普遍採用的做法,請大家不用擔心,並多支持。
核一廠除役計畫,在石門設置監督委員會,核二廠也將可望在萬里比照,除確保期程確實執行,也要求務必在所有機組除役後,運離發電過程中產生的高階核廢料。依照流程,台電要先提除役計畫書給原能會審核,通過後才能啟動除役程序,包括辦公聽會等,新北市會依中央政策配合執行。
科學研究,高階核廢料半衰期恐怕要數十萬年之久。消防局整備應變科長蕭力愷說,希望新北不會是核廢料的最終貯置場,目前台電申請的室外乾式貯存只是過渡使用。
