聯合報記者趙容萱/台中報導
台中市長盧秀燕針對外界關切中火興建2部燃氣機組,今天在受訪時表示對於「以氣換煤」樂觀其成。對此,台電表示,欣見盧秀燕的支持,台中增氣計畫「卡關」15個月,台電只能努力追回來,全力以赴,力拚第一部2025、第二部2026年上線發電,並承諾只要第一部機組2025年順利上線,台電願於2026年啟動拆除2部燃煤機組及1根煙囪。

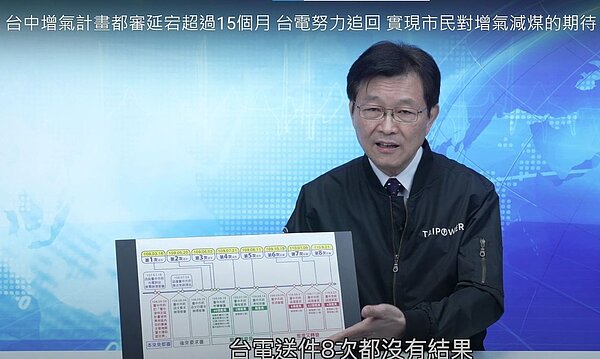

台電說明,台中增氣計畫2020年1月通過環評,後續台電在同年3月送件都審,但直到2021年6月,台電送件8次始終未果,眼見都審延宕超過15個月,不僅增氣受阻,減煤計畫也將受影響。此外,中央主管機關內政部營建署確認台中增氣計畫毋須都審,行政院後續核發特種建築許可,才讓陷入僵局的增氣減煤計畫能往前推動。
台電指出,近年通霄電廠燃氣機組陸續上線,加上對外輸電線容量擴充,提供台中電廠擴大減煤條件,近年來用煤量已大減超過600萬噸。台電已多次強調,增氣才能減煤,目前台中電廠已無再減煤之條件,台電將全力推動燃氣機組工程,也承諾只要第一部燃氣機組2025年順利上線,台電願於2026年啟動拆除2部燃煤機組及1根煙囪。台電將全力以赴,讓市民不用在充裕電力與良好空氣間二選一。
