聯合報記者劉懿萱/新北報導

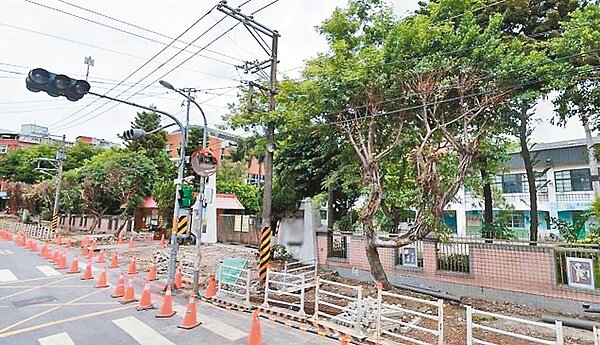

新北推動電纜地下化,目前比率僅次北市,預計2024年前要完成210案,但問題眾多。經發局表示,光三重錦通街拔4支電桿、1座站台式變壓器,就溝通2年多才能動工。目前金山、石碇等8區受地形限制,電纜下地難度高,還要克服。
新北市纜線總長度1萬4543公里,已地下化9671公里。2020年啟動專案至今年底可完成103案,電桿下地656支、約17.5公里。

經發局表示,截至2021年底,已完成66.5%,新北電纜地下化程度全國僅次台北市的85.8%。板橋、新莊、永和及三蘆電纜地下化程度皆已超過80%,其中新莊90.5%最高、三重89.3%次之。另沿海金山、石門、萬里、貢寮及山區雙溪、平溪、深坑、石碇8區受地形限制,電纜地下化難度高,是未來需突破的難關。
經發局綠色產業科長陳信良說,電纜地下化最常因變壓器放置地點導致民眾反彈,光三重中央市場錦通街就溝通2年多,決定在中央市場地下室設配電場所,再協調台電、自來水、天然氣、電信業者配合變更管線路徑才能動工,預計9月完工。
