經濟日報記者江睿智/台北報導

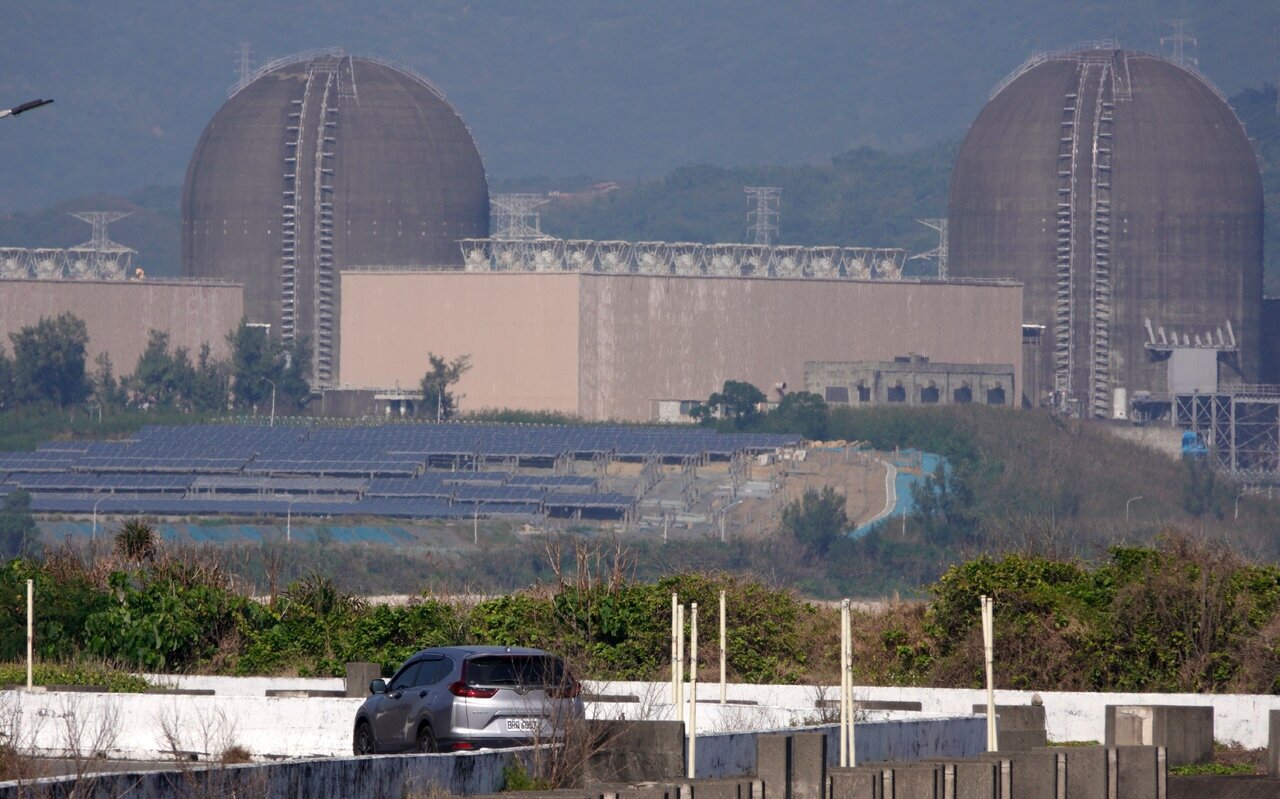

經濟部去年底已核定台電核電廠現況評估報告,確定核二、核三具重啟可行性,核三現已進行自我安全檢查,核二因須先移除反應爐燃料棒,預估在明年中啟動自我安全檢查,台電表示,現也開始與核二原廠奇異公司洽談。

半導體、AI用電迅速成長,加上美伊戰事以來,因荷莫茲海峽遭封鎖,油氣供給出現風險,凸顯重啟核電廠的重要性及急迫性。目前核三廠重啟已有初步進度,核二重啟也動了起來,為供電應援。





經濟部去年底已核定台電核電廠現況評估報告,確定核二、核三具重啟可行性,核三現已進行自我安全檢查,核二因須先移除反應爐燃料棒,預估在明年中啟動自我安全檢查,台電表示,現也開始與核二原廠奇異公司洽談。
經濟部去年底已核定台電核電廠現況評估報告,確定核二、核三具重啟可行性,核三現已進行自我安全檢查,核二因須先移除反應爐燃料棒,預估在明年中啟動自我安全檢查,台電表示,現也開始與核二原廠奇異公司洽談。




台電表示,核三廠再運轉計畫已初步完成,預計3月底前提交給經濟部,轉給核安會;台電已於2月13日與西屋簽約,西屋原廠技術人員已陸續進駐核三廠,展開設備老化分析等工作。

至於核二廠因位在最缺電源的北東電網,重要性不言而喻。外界預期,若核二廠能順利重啟,北東將有機會增建AI資料中心。

因核二廠須先將燃料棒退出爐心才能進行安檢,台電表示,核二室外乾貯設施已於2026年1月完工,台電早在2025年10月提出乾貯試運轉計畫。核安會已於2026年2月完成審查,台電3月進行冷測試,接著進行熱測試,估計約四個月完成測試。

核二乾貯設施完成測試後,經核安會審查後發給運轉執照,之後就可以開始移除爐心,台電預估今年內移除194束,明年上半年再移除430束,因此明年中可移除1號機爐心,將可進入安全檢查。

台電董事長曾文生日前表示,核二、核三自主安全檢查計畫會分開處理,與核三壓水式不同,核二是沸水式反應爐,原廠美國奇異公司,台電目前正和奇異洽談中。

至於核一廠因不具重啟條件,未來將朝除役方向進行。台電表示,核一廠室外乾貯早已於2013年完工,獲新北市府核發水保完工證明,台電2024年10月陸續移除核一廠1號機爐心燃料棒,現已完全移除。2號機燃料棒移除工作,預計還有294束未移除。此外,核一廠室內乾貯設施已於2025年底開工。

  • 到Google新聞追蹤好房網News!

  • 脆起來!加入好房網News的Threads

經濟日報 記者江睿智/台北報導

熱銷建案&網友看屋心得



好房網不只有新聞,還能找優質宅

好房網News粉絲團

成為好房網Line好友

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

★好房網HouseFun,加我好友,房產最新消息每天整理給你→點我

頭版 總覽 圖輯 名家 專題 土壤液化 好房網TV 樂生活
